ITE sous enduit : ce que le DTU impose au support avant la pose

ITE sous enduit : le DTU et le document technique du système imposent un support stable, sain, cohésif et sec. Ce qui se contrôle sur le mur avant la pose.

Dossiers et enquêtes

7 min de lecture

Partager

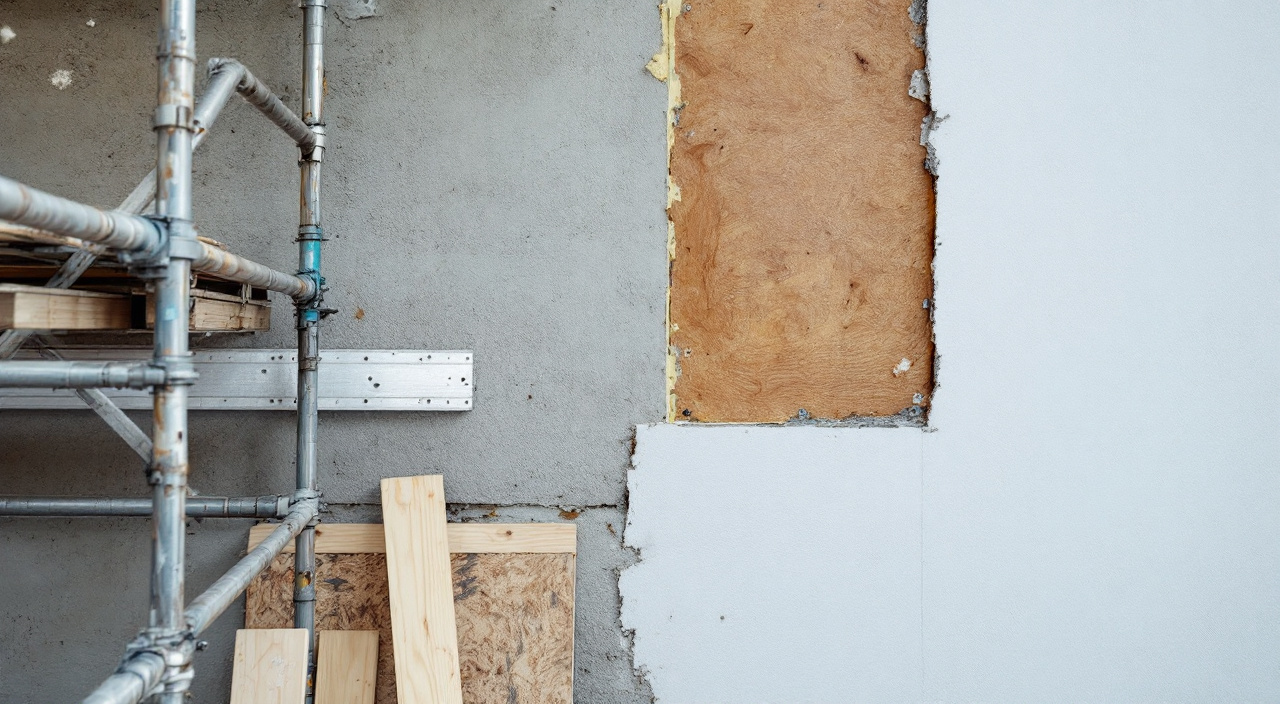

Mur de façade partiellement décapé avec panneaux isolants en cours de pose et règle de planéité appuyée contre le support
Avant la pose des panneaux, le mur se reconnaît : nature, adhérence, humidité et planéité décident du mode de fixation.

Une isolation thermique par l'extérieur sous enduit ne se pose pas sur n'importe quel mur. Le référentiel technique — le NF DTU consacré à l'isolation par l'extérieur avec enduit sur isolant, complété par l'Avis Technique ou le Document technique d'application du système retenu — impose au support d'être stable, plan dans une limite définie, propre, cohésif, sec et compatible avec le mode de fixation envisagé. Tant que ces six conditions ne sont pas vérifiées sur le mur réel, aucun panneau ne doit être collé.

C'est la réponse courte, et elle a une conséquence directe sur le déroulé d'un chantier : la reconnaissance du support n'est pas une formalité qu'on expédie le matin de la pose, c'est l'étape qui décide du mode de pose, du calepinage, des travaux préparatoires et, en pratique, du prix. Un mur qui sonne creux, un mur humide, un mur qui n'est pas dans les tolérances de planéité ne se traitent pas de la même façon. Ce qui suit détaille ce qui se contrôle, ce que chaque défaut interdit, et pourquoi le document du système prime sur l'habitude de l'entreprise.

Le principe : le système ne rattrape pas le mur

Un système d'ITE sous enduit est un empilage solidaire. L'isolant est fixé au mur, un sous-enduit armé d'une trame vient sur l'isolant, une finition vient sur le sous-enduit. L'ensemble ne tient au bâtiment que par ce qui le relie au support : de la colle, des chevilles, des profilés, ou une combinaison des trois. Il n'existe aucun mécanisme dans le système qui compense un support défaillant.

Cette évidence a des suites concrètes. Si le mur perd sa peau, le système part avec elle. Si le mur bouge, l'enduit fissure. Si le mur est humide, l'humidité reste piégée derrière l'isolant, et le désordre apparaît des mois plus tard, sous forme de cloques, de faïençage ou de décollement localisé. Le référentiel ne demande donc pas au support d'être neuf : il lui demande d'être apte à recevoir des charges permanentes et à les tenir dans la durée.

C'est la même logique que celle qui gouverne un enduit traditionnel, et elle est développée dans notre article sur les DTU de l'enduit de façade : la règle de l'art part toujours du support, jamais du produit. Avec une ITE, l'exigence monte d'un cran, parce que la masse rapportée est plus importante et parce que le mur devient inaccessible une fois le système en place.

Ce que « reconnaissance du support » veut dire

Reconnaître un support, ce n'est pas le regarder depuis la rue. C'est une série d'opérations qui se conduisent au contact du mur, échafaudage ou nacelle en place quand la hauteur l'exige, et qui produisent un constat écrit. Elles portent sur la nature du mur, sur son état, sur son comportement mécanique, sur son taux d'humidité et sur sa géométrie.

Le point important est le calendrier. Une reconnaissance faite après la signature d'un devis forfaitaire place l'entreprise dans une situation inconfortable : soit elle assume des travaux préparatoires qu'elle n'a pas chiffrés, soit elle pose sur un support qu'elle sait limite. C'est la raison pour laquelle un devis d'ITE sérieux distingue toujours la préparation du support de la fourniture et pose du système, et prévoit ce qui se passe si la reconnaissance révèle autre chose que ce qui était supposé.

Nature du mur et ancien revêtement

La première question est celle de la nature du support : maçonnerie d'éléments enduite, béton banché, pierre hourdée, pan de bois, béton cellulaire, mur ancien à structure hétérogène. Chaque nature appelle un traitement différent, et surtout chaque nature n'accepte pas les mêmes fixations. Un support tendre ne tient pas une cheville prévue pour du béton ; un mur ancien composite peut présenter, sur une même façade, des zones de résistance très différentes.

La deuxième question est celle de l'existant en surface. Trois cas dominent : un mur nu, un mur portant un enduit ancien, un mur portant une peinture ou un revêtement plastique épais. Le mur nu est le cas simple. L'enduit ancien doit être qualifié : adhère-t-il encore au support, est-il homogène, quelle est sa nature ? Un revêtement filmogène ou un revêtement d'imperméabilité pose une question supplémentaire, parce qu'il constitue une interface entre le mur et la colle du système, et que le document technique du système dit s'il l'accepte, s'il impose de le décaper, ou s'il bascule la pose en fixation mécanique.

C'est ici qu'un article voisin est utile : la façon de lire un Avis Technique ou un DTA d'un système d'ITE conditionne tout le reste, car le domaine d'emploi accepté y figure noir sur blanc, support par support.

Cohésion, adhérence et son creux

La cohésion, c'est la capacité du support à ne pas se déliter. L'adhérence, c'est la capacité de sa couche superficielle à rester solidaire de ce qu'il y a dessous. Les deux se contrôlent, et les deux commandent le mode de pose.

Le premier contrôle est le plus simple : on frappe le mur. Un enduit qui sonne creux signale un décollement de l'ancienne couche. Sur ces zones, coller un isolant revient à coller sur une plaque qui n'est déjà plus tenue. Le collage seul est alors interdit : soit la zone est piquée et reconstituée, soit le système passe en fixation mécanique ou en calé-chevillé, qui reporte la charge dans le corps du mur et non dans sa peau.

Le deuxième contrôle est le grattage et le brossage. Une surface qui poudre, qui farine sous la main, qui laisse de la matière sur le doigt n'offre pas de prise. Un mur qui a été sablé trop fort, un enduit dégradé par le gel, une peinture pulvérulente entrent dans cette catégorie. Selon l'ampleur, la réponse est un décapage, un traitement de surface, ou l'abandon du collage.

Le troisième contrôle est l'essai d'adhérence proprement dit, réalisé par arrachement sur des plots collés au mur. Il mesure ce que la surface peut réellement tenir. Les valeurs à atteindre et la façon de conduire l'essai relèvent du document technique du système et de la norme d'essai ; elles ne se devinent pas, et une entreprise qui annonce un résultat sans avoir posé de plots annonce une impression, pas une mesure. Sur un chantier de taille significative, cet essai est ce qui distingue une reconnaissance argumentée d'une reconnaissance de principe.

Un quatrième point est souvent oublié : la propreté. Mousses, algues, salissures grasses, laitance de béton, résidus d'huile de décoffrage, poussières. Rien de tout cela ne se colle. Le nettoyage préalable — et le délai de séchage qu'il impose — fait partie de la préparation, pas des finitions.

Planéité : ce qu'un défaut de plan interdit

La planéité du support n'est pas une exigence esthétique. Elle conditionne la faisabilité du collage, parce qu'un plot de colle n'a qu'une épaisseur limitée et qu'un creux trop marqué crée un vide derrière l'isolant. Elle conditionne aussi l'aspect final, parce qu'un système sous enduit mince reproduit fidèlement le relief de ce qu'il y a dessous.

Les tolérances se mesurent avec une règle appliquée sur le mur, à deux échelles : les défauts de grande étendue, qu'on lit sur une règle longue, et les défauts localisés, qu'on lit sur une petite règle ou un réglet. Les valeurs admissibles figurent dans le NF DTU et dans le document du système ; elles diffèrent selon que la pose est collée ou mécanique, et c'est précisément l'intérêt de les lire plutôt que de les supposer.

Quand le support sort des tolérances, trois réponses existent, et une seule est mauvaise :

  • Rattraper le support par un enduit de dressage ou un ragréage adapté, ce qui ajoute un délai de séchage et un coût.
  • Changer de mode de pose, en passant à un calé-chevillé ou à une fixation mécanique sur profilés, qui tolère mieux les irrégularités parce que le réglage se fait dans la fixation.
  • Adapter le calepinage, en tenant compte des zones hors tolérance pour y prévoir un traitement particulier.
  • Poser quand même en collé et compenser à la colle : c'est la mauvaise réponse. Surcharger les plots pour rattraper un creux ne fait pas tenir davantage, et déforme le panneau.

Un mur ancien en pierre ou en moellons pose ce problème de façon aiguë. Sur ce type de bâti, la question n'est d'ailleurs pas seulement géométrique : elle est aussi celle de la compatibilité entre un système à faible perméabilité et un mur qui régule son humidité par évaporation.

L'humidité : le défaut qui interdit tout

Un support humide interdit la pose, sans arrangement possible. La règle n'est pas discutable, et elle vaut pour toutes les familles de systèmes. Trois raisons se cumulent.

D'abord, la colle et le sous-enduit n'adhèrent pas correctement sur un support saturé. Ensuite, l'humidité piégée derrière un isolant ne s'évacue plus par où elle sortait, et elle ressort ailleurs — souvent à l'intérieur, sur les tableaux, en pied de mur, ou sous forme d'auréoles qui traversent la finition. Enfin, en cycle gel-dégel, l'eau contenue dans le support fait éclater la liaison.

La distinction essentielle porte sur l'origine de l'humidité. Un mur mouillé par une pluie de la veille sèche. Un mur humide par remontée capillaire, par défaut d'étanchéité d'une couverture, par une descente d'eau pluviale percée, par une infiltration en pied ou par une fuite de réseau ne sèche pas : la cause reste active. Poser une ITE dessus revient à emballer le problème.

Le traitement de la cause précède donc toujours la pose, et il est de nature différente : reprise de couverture, réfection d'un solin, remplacement d'une descente, drainage, traitement d'un pied de mur, réparation d'un réseau. Chacune de ces interventions a son propre délai de séchage ensuite, et ce délai n'est pas compressible parce que le calendrier du chantier l'exige.

Un point connexe mérite attention : la ventilation intérieure du logement. Une façade isolée par l'extérieur devient plus étanche à l'air si les points singuliers sont bien traités, et l'humidité produite à l'intérieur doit continuer à sortir. Les entrées d'air, grilles et bouches existantes doivent donc être repérées pendant la reconnaissance, puis prolongées ou déplacées : cela se règle avant la pose, jamais après.

Fissures : lesquelles interdisent la pose

Toutes les fissures ne se valent pas. Une microfissuration de surface, propre à un enduit vieillissant, n'a pas la même signification qu'une fissure structurelle qui traverse la maçonnerie et qui évolue. La première relève d'un traitement de surface ; la seconde relève d'un diagnostic structurel, et poser une ITE dessus revient à masquer un mouvement qui continuera.

Le critère qui compte est l'activité de la fissure : est-elle stabilisée, ou bouge-t-elle encore ? Une fissure active se manifeste par sa réouverture après réparation, par sa progression, par un décalage entre les lèvres. Sa surveillance passe par des témoins et par le temps, ce que le calendrier d'un chantier n'aime pas, mais qu'aucun système ne remplace. La logique de classement des supports fissurés est la même que celle exposée dans l'article sur le classement I1 à I4 des fissures de façade : on choisit un traitement en fonction de ce que le support fait, pas de ce qu'on voudrait poser.

Le mode de pose découle du support, jamais l'inverse

C'est le point que ce sujet doit énoncer sans détour. Les trois familles de pose — collée, calée-chevillée, fixée mécaniquement — ne sont pas trois options commerciales entre lesquelles l'entreprise choisit par habitude ou par coût. Ce sont trois réponses à trois états de support.

  • La pose collée suppose un support cohésif, adhérent en surface, propre, dans les tolérances de planéité, et admis par le document du système. C'est le cas favorable, et le plus exigeant en amont.
  • La pose calée-chevillée associe collage et chevilles. Elle est requise dès que le collage seul ne suffit pas : hauteur, exposition au vent, support dont l'adhérence superficielle est incertaine, présence d'un revêtement conservé.
  • La fixation mécanique seule, sur chevilles ou sur profilés, s'impose quand la surface ne peut pas être chargée : ancien revêtement non décapable, support irrégulier, nature de mur incompatible avec un collage.

À ces trois familles s'ajoute une contrainte extérieure au support : la tenue au vent, qui dépend de la hauteur du bâtiment, de sa situation et de sa zone d'exposition, et qui peut imposer une densité de fixations plus forte que ce que le seul état du mur laisserait penser. Là encore, la règle de calcul appartient au document du système.

Ce que le document du système fixe, et que l'habitude ne remplace pas

Un système d'ITE sous enduit se pose selon son Avis Technique ou son DTA. Ce document n'est pas un argumentaire : il définit le domaine d'emploi accepté, les supports admis, les traitements préalables, le mode de fixation en fonction du support, la densité et le type de chevilles, les points singuliers, les épaisseurs, la finition compatible. Sortir de ce domaine fait sortir de l'assurance, ce qui a des conséquences très concrètes sur la garantie décennale.

L'erreur courante ne consiste pas à ignorer ce document, mais à le remplacer par une pratique d'entreprise : « on fait toujours comme ça », « ça tient très bien », « le fabricant nous l'a dit au téléphone ». Aucune de ces phrases n'a de valeur devant un expert. Ce qui en a : le document du système, la fiche de reconnaissance du support, les résultats d'essai s'il y en a eu, et le procès-verbal de réception. Le lien entre ces pièces et la couverture d'assurance est traité dans l'article sur la garantie décennale d'un ravalement.

Un dernier rappel de bon sens : le support ne se contrôle pas seulement au moment de la reconnaissance, mais aussi au moment de la pose. Un mur reconnu sec en septembre peut être ruisselant le jour du chantier, et les conditions de mise en œuvre — température, vent, pluie, ensoleillement direct — ont leurs propres seuils, fixés par le référentiel et non par le planning de l'entreprise.

Les points singuliers, qui se règlent avant le premier panneau

Une ITE ne rate presque jamais en plein mur. Elle rate à ses bords. Les points singuliers doivent donc être relevés pendant la reconnaissance, parce qu'ils déterminent des travaux qui doivent être faits avant la pose, et parfois par d'autres corps d'état.

Le départ bas. L'isolant ne descend pas jusqu'au sol sans disposition particulière. Il faut une ligne de départ maîtrisée, un traitement du pied de mur, et une réponse à la question du contact avec le terrain, une terrasse, un dallage ou un trottoir. Un départ mal traité, c'est une entrée d'eau permanente et un chemin ouvert aux nuisibles.

Les appuis de fenêtre et les seuils. L'épaisseur rapportée modifie la géométrie : un appui qui ne dépasse plus suffisamment ne rejette plus l'eau au-delà de la façade, et la coulure salit ou infiltre. Selon les cas, l'appui se prolonge, se remplace, ou se coiffe d'un dispositif adapté. La même question se pose aux seuils, avec une contrainte supplémentaire de niveau et d'accessibilité.

Les tableaux et les linteaux. Le retour d'isolant autour des ouvertures réduit le passage de lumière et modifie la pose des menuiseries. Si un remplacement de fenêtres est envisagé, il se coordonne avec l'ITE, faute de quoi l'un des deux lots reprendra le travail de l'autre.

Les traversées et les équipements. Coffrets, câbles, descentes d'eau pluviale, ventouses de chaudière, entrées et sorties de ventilation, groupes extérieurs, volets et leurs coffres, garde-corps, appuis de balcon. Chaque élément doit être déposé, déplacé, prolongé ou repris. Le principe est simple : rien ne doit être noyé dans le système, et chaque traversée doit rester étanche et démontable. La coordination avec les concessionnaires prend du temps et doit être engagée tôt.

Le haut de mur et la jonction avec la toiture. C'est le point le plus souvent sous-estimé. L'épaisseur ajoutée doit trouver sa place sous le débord de toiture ; si le débord est insuffisant, il faut le prolonger, reprendre l'égout, adapter la gouttière. Une ITE arrêtée en pied de couverture sans traitement laisse l'eau pénétrer par le haut du système, c'est-à-dire à l'endroit exact où elle fera le plus de dégâts.

Les joints de dilatation et les limites de propriété. Un joint existant doit être respecté et prolongé dans le système. Et l'épaisseur rapportée pose une question juridique dès que le mur est en limite : sur ce point, l'article consacré au droit de surplomb pour isoler par l'extérieur décrit la procédure applicable.

Ce qui doit être écrit avant de commencer

La reconnaissance du support n'a de valeur que si elle laisse une trace. Ce qui devrait figurer au dossier, avant la première fixation :

  • La nature du support relevée, façade par façade, avec les zones hétérogènes identifiées.
  • L'état de l'existant : revêtement conservé ou déposé, zones sonnant creux, zones pulvérulentes, mousses.
  • Les résultats des contrôles : sondage, grattage, essais d'adhérence quand ils sont conduits, mesures d'humidité, relevés de planéité.
  • Le mode de pose retenu et sa justification par le support, avec la référence du document technique du système.
  • La liste des travaux préparatoires et leurs délais de séchage.
  • Le relevé des points singuliers et l'attribution de chaque reprise à un lot.
  • Les réserves : ce qui n'a pas pu être vérifié, et ce qui se décidera à l'ouverture du chantier.

Un devis qui se résume à une surface, une épaisseur et une finition ne dit rien de tout cela. Ce n'est pas un détail administratif : c'est ce qui permettra, en cas de désordre, de savoir si le système a été posé dans son domaine d'emploi ou en dehors.

Questions fréquentes

Peut-on poser une ITE sous enduit sur un mur déjà peint ?

Parfois oui, souvent sous conditions, jamais par principe. Tout dépend de la nature du revêtement, de son adhérence et de ce que le document technique du système accepte. Une peinture minérale bien adhérente ne pose pas le même problème qu'un revêtement plastique épais. Le contrôle décisif reste l'adhérence : si la peinture se décolle par plaques ou farine, elle est déposée. Si elle tient mais que le collage n'est pas admis dessus, le système passe en fixation mécanique.

Un enduit qui sonne creux condamne-t-il le projet ?

Non, il condamne le collage sur ces zones. Deux voies restent ouvertes : purger et reconstituer les parties décollées, ou retenir un mode de pose qui reporte la charge dans le corps du mur, c'est-à-dire le calé-chevillé ou la fixation mécanique. Ce qui n'est pas acceptable, c'est de coller sur une peau qui a déjà lâché, quelle que soit la qualité de la colle employée.

Faut-il faire des essais d'adhérence sur une maison individuelle ?

Le principe est le même quelle que soit la taille du chantier, mais la pratique varie avec l'enjeu et avec ce que le document du système exige. Sur un support courant, en bon état et connu, les contrôles de sondage, de grattage et de planéité peuvent suffire. Dès qu'il y a un revêtement conservé, un support ancien, un doute sur la cohésion ou une hauteur importante, l'essai devient la seule façon de savoir. Ce qui doit être écrit, c'est la décision et sa raison.

Combien de temps faut-il attendre après avoir traité une humidité ?

Il n'existe pas de délai universel, parce qu'il dépend de la cause traitée, de l'épaisseur du mur, de sa nature, de la saison et de l'exposition. Le seul repère fiable est la mesure : on vérifie l'humidité du support avant de poser, on ne se fie pas au calendrier. Un fournisseur de système indique les conditions dans lesquelles son produit peut être mis en œuvre ; ce sont ces conditions qui font foi, pas la disponibilité de l'échafaudage.

Le mode de pose peut-il changer en cours de chantier ?

Oui, et c'est même normal quand la dépose d'un revêtement révèle un support différent de celui qui était supposé. Ce changement doit alors être formalisé : constat, justification par rapport au document du système, avenant s'il modifie le prix, et information du maître d'ouvrage. Ce qui n'est pas admissible, c'est un changement silencieux, décidé sur l'échafaudage et jamais écrit — parce qu'il devient invisible dès que la finition est passée.
