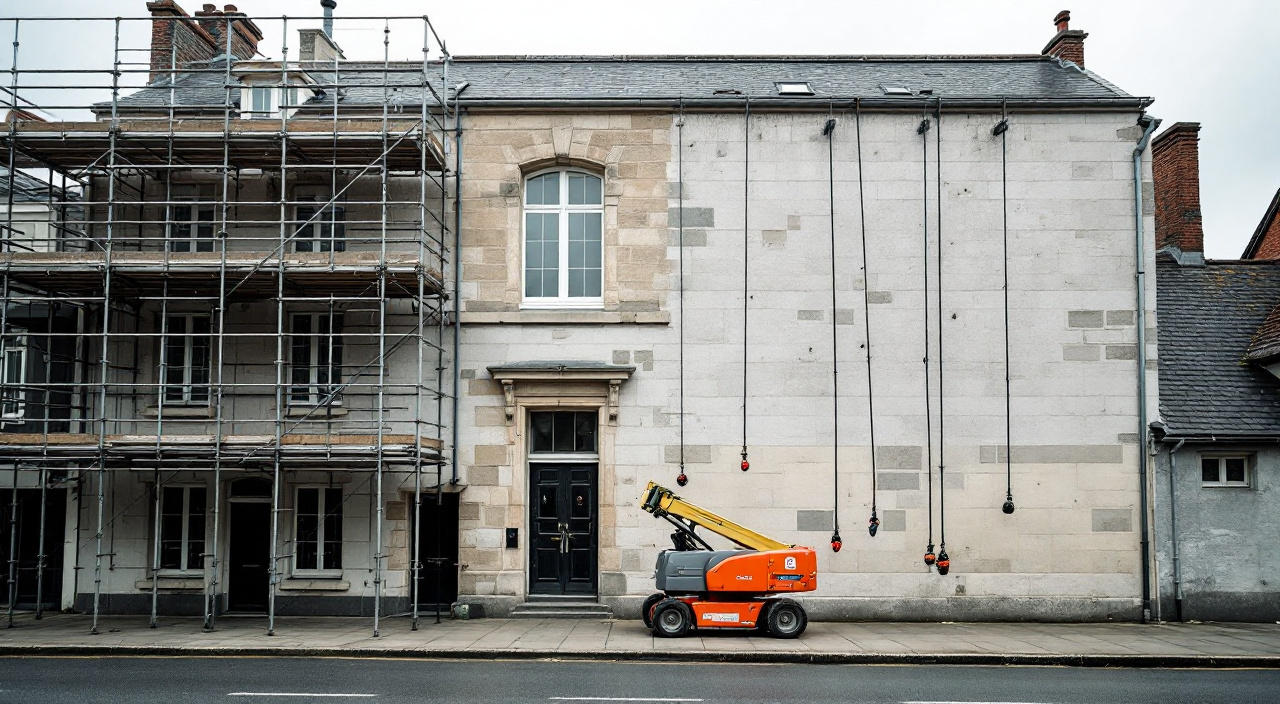

Nacelle, échafaudage ou cordiste : choisir le moyen d'accès en façade
Nacelle ou échafaudage pour un ravalement : le moyen d'accès se choisit sur la nature du travail et les contraintes du site, pas sur le prix.
Pédagogie
5 min de lecture

Pour un ravalement complet, l'échafaudage de pied reste la solution de référence, et la nacelle l'exception : dès qu'il faut rester longtemps au même endroit, stocker des sacs et des seaux, tirer le tuyau d'une machine à projeter et repasser plusieurs fois sur la même surface, il faut un plancher continu. La nacelle s'impose à l'inverse quand on ne peut rien poser contre le mur, quand l'intervention est courte et ponctuelle, ou qu'elle se situe au-dessus d'un obstacle infranchissable. Le cordiste, lui, répond à un troisième problème : atteindre une façade sans occuper le sol du tout.
Le moyen d'accès ne se choisit donc pas sur une comparaison de prix, mais sur deux séries de questions. La première porte sur le travail : combien de temps un compagnon doit-il rester en poste au même point, que doit-il avoir sous la main, et le geste exige-t-il un appui stable. La seconde porte sur le site : largeur de la rue, portance du sol, recul disponible devant le mur, obstacles en l'air, réseaux en façade. Ces deux séries suffisent le plus souvent à éliminer trois solutions sur cinq. Le prix ne départage que celles qui restent, et il ne se compare que sur des devis décrivant la même consistance de travaux.
Ce que le travail exige avant toute comparaison
Un ravalement n'est pas une intervention, c'est une succession de passes. Sondage et piquage des parties creuses, purge, réparation des épaufrures, éventuellement pontage de fissures, couche d'accrochage, corps d'enduit, finition, parfois peinture. Entre ces passes il y a des temps de séchage, et pendant ces temps le moyen d'accès reste en place ou repart. C'est ce cycle, bien plus que la surface, qui commande le choix.
Durée de présence au poste
La question à se poser n'est pas « combien de mètres carrés » mais « combien de temps au même mètre carré ». Un compagnon qui gratte un enduit, reprend un joint, ponce et applique reste immobile devant une portion de mur pendant de longues séquences. Une plateforme de nacelle est conçue pour amener quelqu'un en hauteur, pas pour lui servir d'atelier. On y travaille bras tendus, dans un volume étroit, et on redescend dès qu'il manque un outil.
À l'inverse, sur un plancher d'échafaudage, on se déplace latéralement sans redescendre, on pose son seau, on laisse sa règle, on travaille à deux sur la même travée. Plus le travail est répétitif et long, plus l'écart se creuse en faveur du plancher. C'est aussi vrai pour la qualité que pour le rendement : un enduit se dresse mieux quand l'applicateur peut reculer d'un pas et regarder son ouvrage en lumière rasante.
Ce qu'il faut avoir sous la main, et le geste que le travail impose
Le deuxième critère est le stockage. Un ravalement consomme des matériaux lourds et encombrants : sacs de mortier, seaux, eau, règles, taloches, machine à projeter et son tuyau, bâches de protection, chutes à évacuer. Un échafaudage tient tout cela sur ses planchers, à portée immédiate, avec des accès verticaux qui permettent de réapprovisionner sans interrompre l'équipe.
Une nacelle ne stocke rien. Sa charge utile est occupée par les personnes et le strict nécessaire, et chaque réapprovisionnement est une descente puis une remontée. Sur une reprise ponctuelle, c'est indifférent. Sur une façade entière, cela devient le poste de temps dominant, et le calcul supposé économique s'inverse. Le cordiste est dans la même logique : il emporte ce qu'il peut suspendre à son harnais et à son sac, pas davantage.
Le troisième critère est le geste lui-même. La projection mécanique d'un enduit demande une distance constante au mur, une main sûre, et elle produit une réaction qui repousse l'opérateur. Depuis un panier suspendu à un bras télescopique, cette réaction se traduit par un léger mouvement, et le mouvement se voit sur le mur fini. Le dressage à la règle, qui suppose de prendre appui et de tirer sur toute une largeur, souffre du même défaut. D'autres gestes s'accommodent parfaitement d'un poste mobile : contrôler, purger, injecter, poser une fixation, nettoyer, peindre une surface limitée, remplacer une pièce. La règle empirique tient en une phrase : si le geste demande de la force ou de la précision d'alignement, il demande un plan de travail fixe ; s'il demande surtout d'atteindre un point, une machine ou une corde suffit.
Ce que le site autorise, avant même que vous choisissiez
Beaucoup de discussions sur le moyen d'accès sont tranchées d'avance par le terrain. Il vaut mieux le constater au premier rendez-vous que le découvrir le matin de la livraison du matériel.
Les points à relever sont toujours les mêmes. La largeur disponible entre le mur et la limite d'emprise possible : un échafaudage de pied a besoin d'une bande au sol continue, une nacelle a besoin d'une aire de stabilisation généralement plus large que la machine elle-même, et d'un recul pour déployer son bras. La portance et la nature du sol : les charges d'un échafaudage se répartissent sous ses semelles, celles d'une nacelle se concentrent sous ses patins, et une dalle de parking, une cave sous trottoir, un regard, une canalisation enterrée ou un sol remblayé ne réagissent pas de la même façon à ces deux régimes. La pente et la planéité, qui excluent d'emblée l'échafaudage roulant. Les obstacles en l'air : lignes aériennes, branches, marquises, balcons, auvents de commerce. Et l'accès du matériel jusqu'au pied du mur, qui vaut aussi bien pour un camion porteur que pour des lots d'échafaudage livrés sur palettes.
Les réseaux en façade méritent un relevé à part, parce qu'ils déclenchent une démarche auprès d'un tiers, et donc un délai : câbles, coffrets, isolateurs, éclairage public, supports d'enseigne. Le sujet est traité en détail dans notre article sur les câbles et coffrets en façade et qui les déplace avant l'échafaudage : la conclusion utile ici est que le déplacement ou la mise hors tension ne s'improvise pas la veille du montage, et qu'un délai long peut à lui seul orienter vers une autre technique.
Échafaudage de pied fixe : le plan de travail continu
C'est la solution qui offre le plus, et qui exige le plus. Un échafaudage de pied assemblé au sol et amarré au mur donne des planchers continus sur toute la façade, à plusieurs niveaux, avec garde-corps, plinthes et accès. Plusieurs compagnons y travaillent en même temps, les matériaux y sont stockés, l'ouvrage est visible et contrôlable sur toute sa hauteur, et la structure sert de support à la bâche ou au filet qui protège le voisinage des projections et des poussières.
Ses contreparties sont connues. Il occupe une bande de sol pendant toute la durée du chantier, y compris pendant les séchages et les intempéries. Il s'ancre dans le mur, donc il perce. Il se monte et se démonte, ce qui représente un délai réel avant et après le travail de façade proprement dit. Il fait l'objet de vérifications avant mise en service et pendant l'exploitation, et sa conformité relève de règles spécifiques que nous détaillons dans les règles qui encadrent un chantier de façade. Enfin, il crée un risque d'intrusion par les étages : il faut en parler à son assureur et neutraliser les accès bas en dehors des heures de chantier.
C'est la seule solution réellement adaptée à un ravalement complet avec enduit, et la seule vraiment compatible avec une isolation par l'extérieur, qui suppose de poser des panneaux, des rails, des profilés d'angle et plusieurs couches successives, avec des raccords à soigner sur toute la hauteur.
Échafaudage roulant et plateforme sur mât : les intermédiaires
La tour roulante est un échafaudage court monté sur roues. Elle se monte vite, se déplace le long d'un mur, ne s'ancre pas, et convient à une reprise localisée, à un contrôle, à un travail de faible ampleur. Elle exige en revanche un sol dur, plan et dégagé, et elle ne se déplace jamais avec quelqu'un dessus. Sa surface de plancher est petite : on n'y stocke pas un chantier. Chaque repositionnement est une descente, un déblocage des roues, un déplacement, un recalage et une remontée. Sur une grande façade, ces cycles finissent par coûter plus de temps que le montage d'une structure fixe, et ils fatiguent l'équipe.
La plateforme suspendue à un ou plusieurs mâts ancrés à la façade est un plancher de grande longueur qui monte et descend à la demande. Elle combine le plan de travail continu de l'échafaudage et la mobilité verticale de la machine, avec une emprise au sol réduite au pied des mâts. Sur une façade longue, régulière et peu découpée, notamment en isolation par l'extérieur ou en immeuble, elle change complètement le rendement : l'ouvrier travaille toujours à bonne hauteur de bras, sans jamais se baisser ni tendre les épaules.
Elle a ses limites. Elle s'ancre, donc elle perce, avec des efforts souvent plus concentrés qu'un échafaudage de pied. Elle suppose un montage par du personnel formé et un matériel à jour de ses vérifications. Elle s'accommode mal des façades très accidentées, des décrochements, des balcons filants et des toitures débordantes. Et comme tout plancher unique, elle ne permet pas de faire travailler deux équipes à deux niveaux différents en même temps.
Nacelle élévatrice : la vitesse contre le poste de travail
La nacelle, ou plateforme élévatrice mobile de personnel, est arrivée sur le chantier de façade parce qu'elle supprime le montage. On la livre, on la cale, on travaille. Pour une intervention courte, un diagnostic, une purge, un remplacement, une reprise en un point précis, elle est imbattable, et souvent la seule réponse quand il faut passer au-dessus d'une verrière, d'une haie, d'un massif, d'un décaissé ou d'un local en saillie sur lequel on ne peut rien poser.
Elle demande un sol capable de reprendre des charges ponctuelles importantes sous les patins de stabilisation, une aire de manœuvre, et un recul suffisant si le bras est télescopique : plus on veut monter en s'écartant du mur, plus il faut d'espace au sol derrière la machine. Un modèle vertical se cale au plus près du mur, mais n'atteint que ce qui est à l'aplomb, ce qui suffit rarement sur une façade à modénatures. Elle demande aussi un opérateur formé et titulaire d'une autorisation de conduite délivrée par son employeur, un appareil à jour de ses vérifications, et une zone d'évolution balisée au sol pour interdire le passage sous le panier.
Ce qu'elle ne fait pas mérite d'être énoncé aussi clairement. Elle ne stocke pas. Elle ne porte pas de confinement. Elle ne reçoit pas de bâche de protection du voisinage. Elle ne permet pas de travailler à deux niveaux. Et elle reste immobilisée sur place les jours d'intempéries où l'on ne monte pas : sa location court quand même. C'est le point qui retourne le plus souvent le calcul. Une nacelle louée au temps sur un chantier long finit par coûter davantage qu'une structure montée une fois, alors qu'elle paraissait moins chère au premier devis.
Travaux sur cordes : accéder sans rien poser au sol
L'accès par cordes consiste à descendre le long de la façade depuis des points d'ancrage situés en partie haute, avec un système de travail et un système de sécurité indépendants l'un de l'autre. Son avantage est décisif dans un seul cas de figure, mais ce cas est fréquent en ville : lorsque le pied du mur est inaccessible ou intouchable. Cour intérieure sans accès pour du matériel, mur en limite au-dessus d'un jardin voisin, rue passante qu'on ne peut pas neutraliser longtemps, immeuble dont l'emprise au sol serait impossible à obtenir dans un délai raisonnable.
Il est bien adapté aux interventions ponctuelles et réparties : purge de parties instables, contrôle rapproché après un sinistre, reprise de fissures ou de joints, pose de filets ou de dispositifs anti-pigeons, remplacement de fixations, nettoyage. Il est mal adapté à un ravalement complet : pas de stockage, pas d'appui, pas de projection mécanique dans de bonnes conditions, et une productivité au mètre carré sans commune mesure avec celle d'un plancher.
Il suppose surtout que la structure offre des points d'ancrage fiables, ce qui n'a rien d'évident sur un bâti ancien, une charpente fatiguée, une couverture fragile ou un acrotère qui n'a jamais été conçu pour cela. La vérification de ces points est un préalable, pas un détail d'exécution, et elle relève d'une entreprise dont c'est le métier, avec du personnel spécifiquement formé. Le vent, enfin, interrompt le travail sur cordes plus tôt qu'il n'interrompt le travail sur plancher.
Autorisations, ancrages, accès : ce que chaque solution déclenche
L'occupation du domaine public. Dès que l'emprise déborde sur le trottoir ou la chaussée, il faut une autorisation de la commune ou du gestionnaire de voirie, avec le cas échéant un arrêté de circulation ou de stationnement, une signalisation et un éclairage. Cela vaut pour un échafaudage de pied comme pour une nacelle stationnée sur la chaussée, pour un dépôt de matériaux ou une benne. Le mode d'emploi est détaillé dans notre article sur la permission de voirie pour occuper le trottoir. Retenez ici qu'une demande se dépose en amont, qu'elle conditionne la date de démarrage, et qu'elle pèse dans le choix : le cordiste s'en dispense souvent, la nacelle et l'échafaudage rarement.
Le passage chez le voisin. Quand l'emprise, ou le simple passage du matériel, suppose le terrain d'à côté, c'est un autre mécanisme qui s'applique, celui du tour d'échelle. Nous l'avons traité à propos d'un voisin qui refuse le passage de l'échafaudage. Une servitude refusée, ou obtenue trop tard, est parfois ce qui fait basculer un chantier vers la corde, ou vers une nacelle posée en voirie.
Les ancrages et leur reprise après dépose
Un échafaudage de pied et une plateforme sur mât s'amarrent au mur. Les amarrages traversent l'enduit, parfois la maçonnerie. Ils laissent donc des trous, à des emplacements souvent visibles, répartis selon une trame régulière que l'œil repère immédiatement si la reprise est mal faite. Cette reprise est un ouvrage à part entière : rebouchage avec un mortier compatible avec le support et avec le nouveau revêtement, respect de la finition et de la teinte, restitution de l'étanchéité à l'eau. Une reprise bâclée se voit pendant des années, et peut devenir un point d'entrée d'humidité dans le mur.
Le sujet devient plus délicat quand la façade reçoit une isolation par l'extérieur : les ancrages traversent l'isolant, et leur traitement au démontage doit rétablir la continuité de l'isolation, du système d'enduit et de sa protection. Il faut savoir avant le chantier qui traite ces points, avec quel produit, et à quel moment de la séquence — car sur une ITE, la reprise ne peut pas être renvoyée à la fin. La question se pose aussi à l'envers : certains points d'ancrage sont laissés en place volontairement, pour servir aux entretiens futurs. Si c'est le cas, cela se dit et cela se documente.
L'accès des occupants. Une façade en travaux reste une façade habitée. Portes d'entrée, halls, vitrines, boîtes aux lettres, garages, issues de secours doivent rester accessibles et signalés, avec au besoin un passage couvert sous l'échafaudage, un éclairage et une continuité de cheminement pour les personnes à mobilité réduite. Un commerce en pied d'immeuble a des exigences propres, et l'occultation d'une vitrine par une bâche n'est jamais neutre pour son exploitation. Ce point se discute avant la signature, pas après le montage.
Devis, délais et cas où le choix est déjà fait
Le moyen d'accès est presque toujours le poste le plus mal décrit d'un devis de ravalement, et celui qui produit le plus d'avenants. Les mentions que la loi impose par ailleurs à un devis sont rappelées dans notre article sur ce que la loi impose à l'entreprise. Au-delà de ces mentions, exigez que la ligne d'accès soit détaillée poste par poste.
Le temps qui n'est pas du travail de façade
Le délai global d'un chantier se décompose en trois blocs qu'on confond souvent. Le premier est administratif : autorisation d'urbanisme, permission de voirie, demandes auprès des concessionnaires pour les réseaux en façade, information des occupants. Le deuxième est celui du moyen d'accès : livraison, montage, vérification et mise en service, puis démontage, évacuation et remise en état des points d'ancrage. Le troisième seul est le travail de façade.
Un échafaudage de pied concentre du temps sur le deuxième bloc, mais il neutralise ensuite les aléas : une journée de pluie n'ajoute rien à la facture s'il est loué à la période convenue, et l'équipe reprend le lendemain sans rien réinstaller. Une nacelle supprime presque le deuxième bloc, mais transforme chaque aléa en coût direct, puisqu'elle est louée au temps passé, qu'on monte dessus ou non. La corde est la plus légère à installer, mais la plus sensible au vent, donc la plus exposée aux interruptions. C'est pourquoi la comparaison honnête ne porte jamais sur le tarif d'une solution, mais sur le coût complet du scénario : durée prévisible du travail, nombre de compagnons mobilisables en parallèle, aléas météo, délais d'obtention des autorisations.
Les postes à faire écrire noir sur blanc
- Le montage et le démontage, distingués de la location, avec ce qu'ils comprennent : transport, mise en place, calage, vérification et mise en service, évacuation.
- La location, avec son unité de temps, la date à partir de laquelle elle court, ce qui se passe en cas de prolongation, et à la charge de qui court l'immobilisation en cas d'intempéries ou d'attente d'une autorisation.
- La bâche ou le filet : prévus ou non, sur quelle surface, et ce qu'ils impliquent. Une bâche augmente la prise au vent, donc le nombre d'amarrages, donc le nombre de points à reprendre ensuite.
- Les protections collectives : garde-corps, plinthes, planchers pleins, protection contre les chutes d'objets vers la voie et vers les accès de l'immeuble.
- La protection des ouvrages existants : menuiseries, volets, seuils, appuis, sols, plantations, véhicules, ainsi que le nettoyage en fin de chantier.
- La reprise des points d'ancrage après dépose, avec le mode de rebouchage et la finition attendue.
- Les prestations annexes : benne et évacuation des déchets, alimentation en eau et en électricité et qui la fournit, signalisation, éclairage, gardiennage éventuel.
- Ce qui n'est pas compris, formulé explicitement : redevance d'occupation du domaine public, déplacement de réseaux, travaux préparatoires découverts en cours de chantier.
Pour obtenir un chiffre qui vaut quelque chose, faites établir plusieurs devis sur la même consistance de travaux, avec le même métré, la même surface développée de façade et le même moyen d'accès décrit. Comparer un échafaudage bâché à une nacelle louée au temps, sur deux devis qui ne décrivent pas la même chose, ne vous apprend rien. Demandez en outre que l'entreprise indique la durée d'immobilisation prévue du moyen d'accès : c'est elle, et non le tarif unitaire, qui fait basculer le coût réel d'une solution à l'autre.
Quand le choix n'en est pas un
Il existe des situations où la question « nacelle ou échafaudage » n'a pas lieu d'être, parce que le site ou la nature du travail a déjà tranché.
- Un ravalement complet avec enduit, et a fortiori une isolation par l'extérieur, appelle un plan de travail continu : échafaudage de pied ou plateforme sur mât.
- Le traitement d'un revêtement contenant de l'amiante impose un confinement de la zone, donc une structure capable de le porter.
- Une rue étroite, un trottoir que la commune ne laissera pas occuper longtemps, un axe qui ne peut pas être neutralisé orientent vers la corde, ou vers des interventions courtes en nacelle sous arrêté temporaire.
- Un sol qui ne reprend pas les charges ponctuelles, une dalle sur vide sanitaire, une verrière, un jardin protégé écartent la nacelle.
- Un pied de mur inaccessible, en fond de cour ou au-dessus d'une propriété voisine qui refuse le passage, oriente vers les cordes.
- Une façade très découpée, avec balcons filants et décrochements, met en difficulté la plateforme sur mât.
- Une intervention d'urgence après une chute d'élément appelle une mise en sécurité rapide, souvent par nacelle ou par corde, avant l'organisation du chantier définitif.
Dans tous ces cas, le rôle du devis n'est plus de comparer des solutions, mais de vérifier que celle qui s'impose a bien été chiffrée complètement, y compris ses conséquences : autorisations, protections, remise en état.
Questions fréquentes
Nacelle ou échafaudage pour un ravalement : lequel revient le moins cher ?
Aucun des deux dans l'absolu, parce qu'ils ne se facturent pas de la même façon. L'échafaudage concentre une dépense fixe de montage et de démontage, puis une location peu sensible aux aléas. La nacelle n'a presque pas de coût d'installation, mais un coût qui court avec le temps, y compris les jours sans travail. Plus le chantier est long et répétitif, plus l'échafaudage reprend l'avantage. Le seul chiffre qui vaille est celui de devis établis sur la même consistance de travaux, avec la durée d'immobilisation indiquée noir sur blanc.
Peut-on projeter un enduit depuis une nacelle ?
Techniquement, on peut projeter depuis une plateforme. Mais le résultat dépend de la régularité de la distance au mur et de la stabilité de l'opérateur, et un panier suspendu à un bras n'offre ni l'une ni l'autre au même degré qu'un plancher. S'y ajoutent l'impossibilité de dresser à la règle sur une grande largeur et l'absence de stockage à proximité. Pour une surface réduite ou une reprise localisée, c'est envisageable ; pour une façade entière, c'est un choix dont on paie le prix à la finition.
Faut-il une autorisation pour installer une nacelle devant chez soi ?
Si la machine, ses stabilisateurs et sa zone d'évolution restent intégralement sur votre terrain, non. Dès qu'elle empiète sur le trottoir, la chaussée ou une place de stationnement, il faut l'accord du gestionnaire de voirie, souvent assorti d'une signalisation et parfois d'un arrêté temporaire. La zone à réserver au sol est plus large que la machine, puisqu'il faut aussi interdire le passage sous le panier et sous ce qui peut en tomber.
Que deviennent les trous d'ancrage après la dépose de l'échafaudage ?
Ils doivent être rebouchés et repris en finition, avec un produit compatible avec le support et le revêtement, de manière à rétablir à la fois l'aspect et la protection contre l'eau. C'est un poste de travaux, pas un geste de courtoisie : il figure au devis, et sa qualité se contrôle à la réception, avec le reste de l'ouvrage. Sur une façade isolée par l'extérieur, la reprise doit en outre rétablir la continuité de l'isolant et du système d'enduit.
Un cordiste peut-il remplacer un échafaudage sur un ravalement complet ?
Non, sauf cas très particulier. L'accès par cordes est fait pour atteindre des points, pas pour tenir un poste de travail durable avec du matériel à portée de main. Il rend service quand le pied du mur est inaccessible, quand l'emprise au sol est impossible à obtenir, ou pour des interventions ponctuelles et réparties sur la hauteur. Sur un ravalement complet avec enduit, ni la productivité ni la qualité d'exécution ne suivent : mieux vaut résoudre autrement le problème d'emprise que changer de technique.
- Classé sous
Une erreur dans cet article ?
Les rectificatifs sont publiés sur l'article lui-même, datés, avec la formulation d'origine conservée au-dessus. Décrivez ce qui vous paraît faux : quelqu'un lit chaque message à la main.
Signalement reçu
La rédaction relit le passage et répond, qu'il y ait correction ou non. Si l'article change, la mention apparaît en tête, datée.
