Les Andelys : réceptionner un ravalement, les réserves et la retenue de garantie

Aux Andelys, la réception d'un ravalement se joue tant que l'échafaudage tient : ce qu'on inspecte, ce qu'on écrit, et ce que la retenue garantit.

Rédactrice en chef, marché

10 min de lecture

Partager

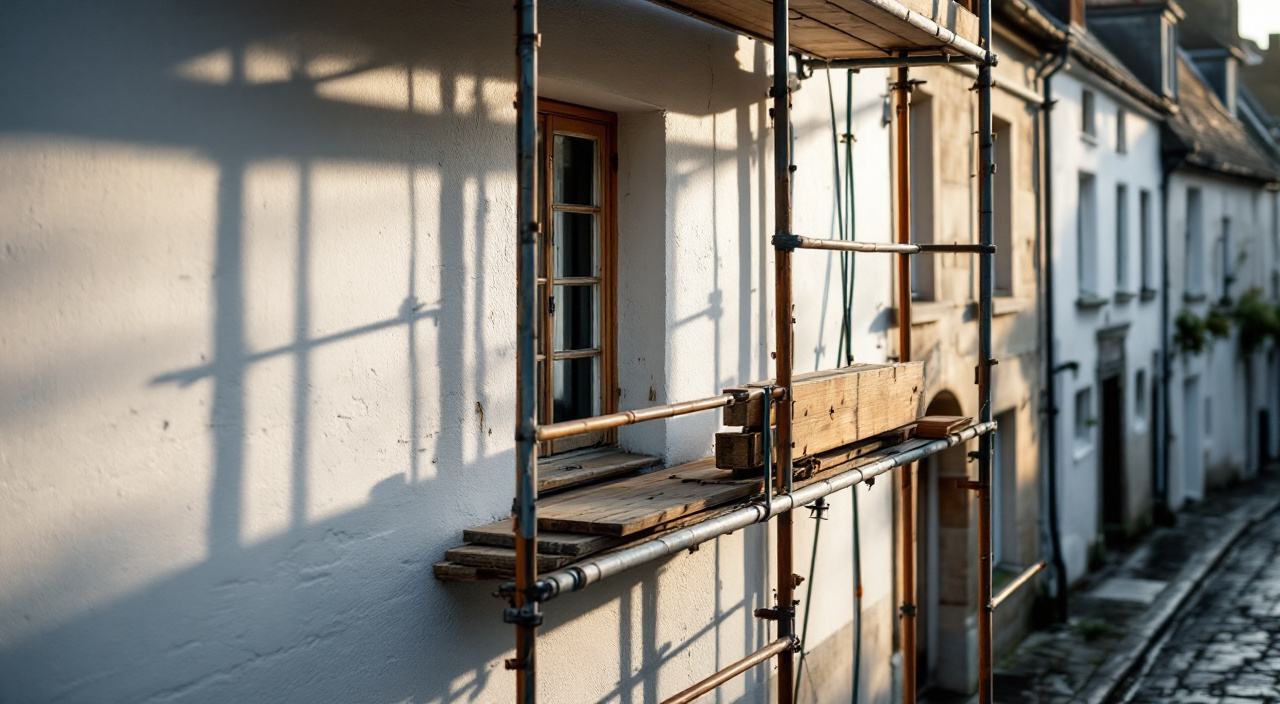

Échafaudage devant une façade de calcaire et silex fraîchement enduite, au pied d'une falaise de craie
La tournée de réception se fait plateau par plateau : c'est la dernière fois qu'on voit les appuis, les sous-faces et les jonctions de zinguerie d'aussi près.

Aux Andelys, un ravalement se termine presque toujours dans la précipitation. Le bourg est double, la falaise de craie surplombe le Petit Andely, les rues du Grand Andely descendent vers un fond de vallée humide, et beaucoup de façades donnent directement sur le trottoir ou sur le quai. L'échafaudage occupe donc de l'espace public, avec une autorisation qui a une fin, un voisin qui compte les jours et une entreprise qui a déjà calé le chantier suivant. Le jour où le mur est fini, tout le monde pousse dans le même sens : celui du démontage. C'est exactement le moment qu'il ne faut pas laisser filer, parce que c'est le seul de tout le chantier qui ne se rattrape pas.

Tout le reste se répare : un devis mal lu se renégocie, un retard se rattrape. La réception, non. C'est l'acte qui referme la phase de chantier et ouvre celle des garanties. Ce qui a été vu et écrit ce jour-là restera opposable ; ce qui ne l'a pas été deviendra une discussion où chacun affirme de bonne foi le contraire de l'autre.

Pourquoi la réception se joue avant le démontage

Un ravalement se juge à trois distances. De loin, la teinte et l'aplomb général. Du trottoir, les traces de reprise, les coulures, les salissures. À moins d'un mètre, tout le reste : les arêtes, les jonctions, les rebouchages, les sous-faces, la façon dont l'enduit meurt contre une descente d'eau pluviale. Cette troisième distance, un propriétaire ne l'aura qu'une fois dans la vie de son mur, et c'est pendant que l'échafaudage est monté.

Le calendrier joue contre vous : l'occupation du domaine public a une durée, l'échafaudage se loue à la semaine, l'entreprise a intérêt à replier vite. La proposition arrive donc naturellement — « on démonte, et on fait le point depuis la rue ». Confortable pour tout le monde, coûteuse pour un seul. Une fois les plateaux au sol, un défaut de sous-face de débord de toiture, un solin mal repris ou une arête d'angle blessée ne se vérifient plus qu'aux jumelles, et ne se réparent qu'en remontant un échafaudage que personne ne veut payer.

La bonne séquence est simple à énoncer et rare à tenir : on inspecte à hauteur, on écrit, on signe, puis on démonte. Pas l'inverse.

Concrètement : calez la visite de réception dans le planning dès la signature, au même titre que la livraison de l'enduit. Une ligne dans le devis ou le courrier de commande suffit — la réception aura lieu contradictoirement, sur échafaudage, avant repliement. Une entreprise sérieuse ne s'en offusque pas : un mur accepté par écrit ferme aussi les reproches inventés six mois plus tard.

Ce qu'on inspecte tant qu'on est à hauteur de mur

L'inspection de réception n'est pas une promenade admirative : c'est une tournée méthodique, plateau par plateau, avec une liste écrite. L'œil non entraîné regarde les grandes surfaces, la partie la plus facile du métier ; les désordres, eux, naissent presque tous là où deux ouvrages se rencontrent.

Monter avec une liste, descendre avec des photos

Prévoyez une matinée, pas un quart d'heure, et une lumière utile. Un enduit se juge en lumière rasante : tôt le matin ou en fin de journée, quand le soleil frôle le mur et révèle les ondulations, les reprises et les différences de grain qu'une lumière de midi efface. Sur une façade au nord, ou dans une ruelle étroite du Petit Andely qui ne voit jamais le soleil rasant, une lampe tenue contre le mur produit le même effet.

Photographiez tout, y compris ce qui vous paraît correct, et prenez chaque point litigieux deux fois : un plan large qui le situe sur la façade, un plan serré qui montre le défaut. Sans le plan large, une photo de fissure ne prouve rien — elle pourrait venir de n'importe quel mur. Emportez un mètre, un niveau court, une règle et du ruban de couleur pour marquer les points à reprendre. Enfin, n'y allez pas seul si vous pouvez l'éviter : un maître d'œuvre ou un tiers technique change la nature de la discussion, parce qu'il nomme les choses dans les termes du métier, et que ces termes se retrouveront dans le procès-verbal.

Les points singuliers : zinguerie, appuis, sous-faces, arêtes

Voici les endroits où se logent, dans la quasi-totalité des cas, les vrais défauts d'un ravalement :

  • Les jonctions avec la zinguerie. L'enduit poussé contre une descente d'eau pluviale non déposée laisse derrière elle une bande non traitée, invisible du sol et grande ouverte à l'eau. Les descentes doivent avoir été déposées puis reposées, les colliers repris dans le nouveau nu du mur, les solins et bavettes recouvrir l'arrêt d'enduit.
  • Les appuis de fenêtre. Un appui doit avoir une pente vers l'extérieur, déborder latéralement du tableau et présenter en sous-face une gorge — le larmier — qui décroche la goutte d'eau. Un larmier rebouché par la finition ou un débord raboté fabriquent une coulure permanente sous la fenêtre : c'est le défaut le plus fréquent, et l'un des plus visibles au bout de deux hivers.
  • Les sous-faces. Débords de toiture, dessous de balcon, de corniche, de bandeau : on ne les voit jamais depuis la rue, très bien depuis un plateau. La finition doit y être réellement présente, l'arrêt net, le larmier dégagé.
  • Les arêtes et les tableaux. Alignement des angles, profils non déformés, arêtes non blessées, tableaux de baie d'épaisseur régulière.
  • Les rebouchages et les percements. Les ancrages d'échafaudage traversent souvent le mur : leurs trous doivent être rebouchés et finis, pas comblés. Même vigilance pour les fixations déposées — gonds, platines, pattes de câbles, boîtiers.
  • Les ventilations. Grilles basses et hautes, aérations de vide sanitaire, entrées d'air : un enduit qui en obstrue une transforme un ravalement en problème d'humidité intérieure.
  • Le calfeutrement des menuiseries et les protections : mastic continu entre dormant et maçonnerie, absence d'éclaboussures sur vitrages, seuils, couverture, trottoir ou quai, gouttières dégagées, gravats évacués.

Ce que la craie, l'eau et la poussière ajoutent à la liste ici

Une liste générique suffit rarement. Aux Andelys, le bâti et le terrain imposent quelques vérifications supplémentaires qui, ailleurs, seraient secondaires.

Pied de mur, ruissellement et rejaillissement

Le coteau de craie ne retient pas l'eau comme un sol argileux : il l'absorbe, la conduit et la rend au bas des pentes. Après un gros orage, les rues qui descendent de la falaise deviennent un lit de ruissellement, et ce sont les pieds de murs qui prennent. Ajoutez-y les trottoirs étroits, souvent absents, qui renvoient la pluie battante sur le bas de la façade : le rejaillissement mouille la maçonnerie plus haut qu'on ne le croit.

D'où un contrôle serré du soubassement. L'arrêt bas de l'enduit doit être franc et volontaire, pas un dégradé qui s'éteint dans le sol. Le raccord avec un seuil, une marche, un pavage ou un caniveau doit laisser l'eau partir, pas s'infiltrer derrière la finition. Si un revêtement de soubassement plus résistant figurait au devis, sa hauteur et sa nature se vérifient maintenant.

Sur les murs de calcaire et de silex hourdés à la chaux, fréquents ici, un contrôle de plus : la nature de ce qui a été posé dessus. Un mur ancien absorbe l'humidité et la restitue ; une finition trop fermée l'empêche de sécher et pousse l'eau à ressortir par les joints et par la pierre. Cela se vérifie sur les pièces, pas à l'œil : la fiche technique du produit réellement appliqué doit être remise, et correspondre à celle du devis. Un produit substitué en cours de chantier, même « équivalent », est une réserve légitime.

La poussière de chantier : un litige qui se règle en une heure ou en six mois

Piquage d'un vieil enduit, ponçage, brossage d'une maçonnerie de calcaire : un ravalement produit ici une poussière fine et blanche, qui vole loin et s'incruste — vitrages, rainures de menuiserie, capots de volets roulants, tuiles, gouttières, et chez le voisin. Mouillée, elle se prend et devient beaucoup plus difficile à enlever.

C'est un point de réception à part entière, pas une question de politesse. Photographiez vitrages, seuils et ouvrages voisins avant le début du chantier, et comparez à la réception : un nettoyage inscrit au procès-verbal se règle en une intervention, la même demande trois semaines après le repliement devient un échange de courriers sans fin.

La réception : une date, un acte, un procès-verbal

La réception est un acte juridique, pas une impression : celui par lequel le maître d'ouvrage — vous — déclare accepter l'ouvrage, avec ou sans réserves. Le principe et ses effets sont posés par le code civil ; le mécanisme général est détaillé dans notre article de fond sur la réception des travaux, et ce qui suit en tire les conséquences pratiques pour une façade.

Elle se fait contradictoirement : vous et l'entreprise, présents en même temps, sur place. Si un maître d'œuvre a suivi le chantier, il assiste et rédige. En copropriété, c'est le syndic qui reçoit pour le syndicat, accompagné du conseil syndical et de l'architecte.

Le procès-verbal n'a pas de forme imposée, mais il doit porter, sans ambiguïté :

  • l'identité des parties et l'adresse du chantier ;
  • la date, qui sera le point de départ des garanties et qu'on ne peut pas antidater sans conséquence ;
  • la désignation des travaux reçus, lot par lot si le chantier en comportait plusieurs ;
  • la mention expresse : réception sans réserve, avec réserves, ou refus de réception ;
  • la liste des réserves, une par une, situées et décrites ;
  • le délai convenu pour les lever ;
  • les signatures des deux parties, et la remise d'un exemplaire à chacun.

Annexez-y vos photos et, le cas échéant, le rapport du tiers technique. Un procès-verbal signé les mains dans les poches ne vaut que par ce qu'il énumère.

La réception qu'on subit sans l'avoir voulue

On peut recevoir un ravalement sans avoir rien signé. C'est la réception tacite : payer intégralement le solde, reprendre possession des lieux et laisser le chantier se replier sans réserve peut être analysé comme une volonté non équivoque de recevoir l'ouvrage. La réception est alors acquise, sans réserves, c'est-à-dire dans la version la moins favorable pour vous.

Reste le cas où il n'y a personne en face : l'entreprise a disparu, l'échafaudage est monté, le mur à moitié fait. Il obéit à sa propre mécanique — constat, mise en demeure, reprise — et nous l'avons traité dans l'entreprise abandonne le chantier. On ne « réceptionne » pas un chantier abandonné en signant un papier pour clore le sujet.

Réserves ou refus : la ligne de partage

C'est la décision la plus difficile de la journée, et celle qui se prend le plus souvent à l'envers. Recevoir avec réserves, c'est recevoir : l'ouvrage est accepté, les garanties démarrent, le solde devient exigible sous déduction de ce qui est retenu, et l'entreprise doit revenir corriger les points listés. Refuser, c'est dire que l'ouvrage n'est pas en état d'être reçu : rien ne démarre et le chantier reste juridiquement en cours.

La ligne de partage n'est pas la gravité ressentie, c'est la nature du défaut :

  • La réserve vise ce qui est identifiable, localisé et réparable sans remettre en cause l'ouvrage : une coulure, un raccord visible, un appui mal traité, un rebouchage manquant, une grille obstruée, un nettoyage à faire, une finition absente en sous-face.
  • Le refus se justifie quand l'ouvrage n'est pas achevé, ou quand il est atteint d'un défaut qui touche sa fonction même : un enduit qui sonne creux sur de grandes surfaces, une finition posée sur un support non préparé, un système qui n'est pas celui du marché, un désordre généralisé qui appelle une reprise complète.

Refuser à tort a un coût : le chantier ne se clôt pas, le solde reste bloqué, et si le juge estime que l'ouvrage était en état d'être reçu, la position se retourne contre vous. Recevoir sans réserve un mur qui en méritait coûte bien plus cher : les défauts apparents non réservés sont réputés acceptés.

En cas de doute sur l'ampleur d'un défaut, la voie prudente n'est ni l'un ni l'autre à chaud : reporter la réception de quelques jours, par écrit, le temps de faire venir un tiers technique — échafaudage maintenu.

Écrire une réserve qui se lève sans discussion

Une réserve mal écrite ne protège personne : « façade sud, finitions à revoir » autorise chacun à comprendre ce qu'il veut. Une réserve utile tient en trois éléments — où, quoi, ce qui est attendu :

  • Où : façade sur cour, deuxième niveau, deuxième fenêtre en partant de la gauche.
  • Quoi : appui sans débord latéral, larmier obturé par l'enduit de finition.
  • Attendu : dégagement du larmier et reprise du débord conformément au devis, photo en annexe 7.

Numérotez les réserves, renvoyez chacune à sa photo, donnez un délai de levée. Ce niveau de précision paraît excessif sur le moment ; c'est lui qui fait qu'une reprise tient en une visite au lieu de trois.

La levée des réserves, et ce qui se passe quand elle traîne

Lever une réserve, c'est exécuter la reprise et le constater par écrit. Le second temps compte autant que le premier : sans constat de levée, une réserve reste ouverte et personne ne sait où en est le chantier. Le document peut être minimal — la liste des réserves avec, pour chacune, la date de reprise et la mention « levée », signée des deux parties — mais il doit exister.

Un piège revient sans cesse : la reprise qui crée son propre défaut, sur un enduit teinté dans la masse notamment, où une retouche localisée ne se fond jamais dans la surface d'origine. Une réserve d'aspect ne se lève pas en ajoutant une tache : parfois la seule reprise correcte porte sur un pan entier, et cela se dit quand on écrit la réserve, pas après.

Si l'entreprise ne lève pas les réserves dans le délai convenu, la marche à suivre est graduée : relance écrite, mise en demeure par lettre recommandée avec accusé de réception, puis mise en jeu de la garantie de parfait achèvement, à laquelle l'entrepreneur est tenu au titre du code civil pour tous les désordres signalés à la réception ou apparus ensuite pendant l'année qui la suit. Le détail des recours, dans l'ordre où on les exerce, est traité par ailleurs sur le site — et il ne faut pas laisser le temps travailler contre soi, comme le rappelle combien de temps pour agir.

La retenue de garantie, la consignation et la caution

La retenue de garantie est la seule arme concrète du maître d'ouvrage entre la réception et la levée des réserves. Le principe : une fraction des sommes dues est retenue sur les acomptes pour couvrir l'exécution des reprises. Si l'entreprise revient et lève les réserves, elle la récupère ; sinon, la somme sert à faire faire le travail par un autre.

Dans les marchés privés de travaux, le dispositif est encadré par une loi de 1971 qui en fixe la part maximale, la durée et les conditions de restitution. Le mécanisme chiffré est détaillé dans notre article dédié, la retenue de garantie, et le texte lui-même se consulte gratuitement sur le service public de diffusion du droit.

Premier point : la retenue doit être prévue au marché. Elle ne s'improvise pas le jour de la réception : si le devis n'en dit rien, couper unilatéralement une partie du solde vous met en tort. La ligne s'écrit à la commande.

Deuxième point : la retenue se consigne. Le dispositif ne prévoit pas que le client garde l'argent sur son compte courant, mais que la somme soit déposée entre les mains d'un consignataire accepté par les deux parties, indisponible pour l'un comme pour l'autre jusqu'à l'échéance. Beaucoup de chantiers de maison individuelle s'en dispensent : sachez que ce n'est pas le schéma prévu et que l'entreprise peut en exiger l'application.

Troisième point : l'entreprise peut y substituer une caution. Un garant, banque ou assureur, se porte caution personnelle et solidaire à hauteur de la retenue ; l'entreprise encaisse alors tout le solde, et vous conservez un recours contre le garant. Une caution valablement fournie s'impose — on ne peut pas la refuser pour continuer à retenir la somme.

À l'échéance, la restitution est de droit sauf opposition motivée du maître d'ouvrage, notifiée par lettre recommandée et fondée sur des réserves non levées. Une opposition vague ou tardive ne tient pas : listez les réserves ouvertes et notifiez avant l'échéance, car c'est cette lettre, et elle seule, qui empêche la somme de repartir automatiquement.

Le jour zéro des garanties

La date portée sur le procès-verbal n'est pas une formalité administrative : c'est le point de départ de tout ce qui protège votre mur ensuite. Trois garanties démarrent ce jour-là, et elles ne couvrent pas les mêmes choses.

La garantie de parfait achèvement est la plus large en objet et la plus courte en durée. Elle oblige l'entrepreneur à réparer tous les désordres signalés — réserves inscrites au procès-verbal, ou défauts apparus après la réception et notifiés pendant l'année qui suit — sans condition de gravité : une coulure, une teinte irrégulière, un raccord raté relèvent d'elle. C'est la garantie à mobiliser en priorité, et celle qu'on laisse le plus souvent s'éteindre par inattention.

La garantie de bon fonctionnement, dite biennale, vise les éléments d'équipement dissociables, ceux qu'on peut déposer sans abîmer l'ouvrage : sur une façade, surtout des accessoires — certains habillages, garde-corps rapportés, volets, grilles.

La garantie décennale couvre les désordres qui compromettent la solidité de l'ouvrage ou le rendent impropre à sa destination. Un enduit qui se décolle par plaques, une infiltration généralisée, une isolation extérieure qui laisse l'eau entrer relèvent de ce régime ; un défaut d'aspect, en principe, non. La frontière est plus subtile qu'il n'y paraît, et nous l'avons détaillée dans la garantie décennale sur un ravalement.

Les trois garanties, leurs objets et leurs durées se lisent au même endroit : le code civil, aux articles qui suivent immédiatement celui définissant la responsabilité des constructeurs. Le texte est court et en accès libre.

Conséquence pratique : conservez le dossier complet — procès-verbal, annexes photographiques, constat de levée, devis, factures, fiches techniques des produits appliqués, attestation d'assurance décennale valable à la date d'ouverture du chantier. Un sinistre se déclare des années plus tard, et il se défend avec des papiers. Rangez-y la teinte exacte et la référence du système : le jour où il faudra raccorder après une intervention sur un câble, cette feuille vaudra son poids.

Questions fréquentes

L'entreprise veut démonter l'échafaudage avant la réception. Puis-je m'y opposer ?

Vous ne pouvez pas l'en empêcher physiquement, mais vous pouvez refuser de recevoir et de payer le solde tant que l'inspection à hauteur n'a pas eu lieu. Le meilleur levier reste préventif : écrire dès la commande que la réception se tiendra sur échafaudage. Si le démontage est imminent parce que l'autorisation d'occuper la voirie expire, exigez une visite immédiate, même partielle : une tournée d'une heure sur les points singuliers vaut mieux qu'un contrôle aux jumelles depuis le quai.

Puis-je recevoir avec réserves et payer quand même la totalité ?

Vous le pouvez, mais vous vous privez du seul moyen de pression efficace. Si une retenue a été prévue au marché, appliquez-la ; si l'entreprise fournit une caution en remplacement, elle s'impose à vous. Si rien n'a été prévu au contrat, vous n'avez aucune base pour retenir — la démonstration, a posteriori, qu'une ligne au devis vaut mieux qu'un rapport de force le jour du solde.

La réception vaut-elle déclaration d'achèvement à la mairie ?

Non, ce sont deux mondes séparés. La réception est un acte privé entre vous et l'entreprise ; la déclaration attestant l'achèvement et la conformité des travaux relève de l'urbanisme et se dépose en mairie lorsque les travaux ont fait l'objet d'une autorisation. Si votre façade se trouve dans un secteur où un avis particulier a pu être demandé lors de l'instruction, vérifiez au service urbanisme de la commune ce qui est attendu en fin de chantier — cette question se pose avant de commander, pas après.

Un défaut que je n'avais pas vu apparaît trois mois après. C'est perdu ?

Pas nécessairement. Les défauts apparents non réservés sont réputés acceptés, mais un défaut réellement invisible à la réception, ou qui se révèle ensuite, reste couvert par la garantie de parfait achèvement s'il est notifié par écrit pendant l'année qui suit : envoyez sans attendre une lettre recommandée décrivant le désordre, photos datées à l'appui. Passé ce cap, il faut se placer sur un terrain de responsabilité plus exigeant à démontrer.

Faut-il faire venir un professionnel pour la réception d'un simple ravalement de pavillon ?

Ce n'est pas obligatoire : sur un pavillon récent aux murs sains, une inspection sérieuse avec une bonne liste suffit souvent. Cela devient rentable dans trois cas — un mur ancien en calcaire et silex sur lequel la nature de la finition se discute, une isolation par l'extérieur dont les points singuliers ne se contrôlent pas à l'œil nu, une copropriété où le montant en jeu justifie une expertise indépendante. Le coût d'une visite se compare à celui d'un remontage d'échafaudage, pas à zéro.
