Garantie de parfait achèvement : l'année qui suit un ravalement

Garantie de parfait achèvement : un an après la réception, l'entreprise doit reprendre tout désordre signalé par écrit, sans condition de gravité.

Dossiers et enquêtes

14 min de lecture

Partager

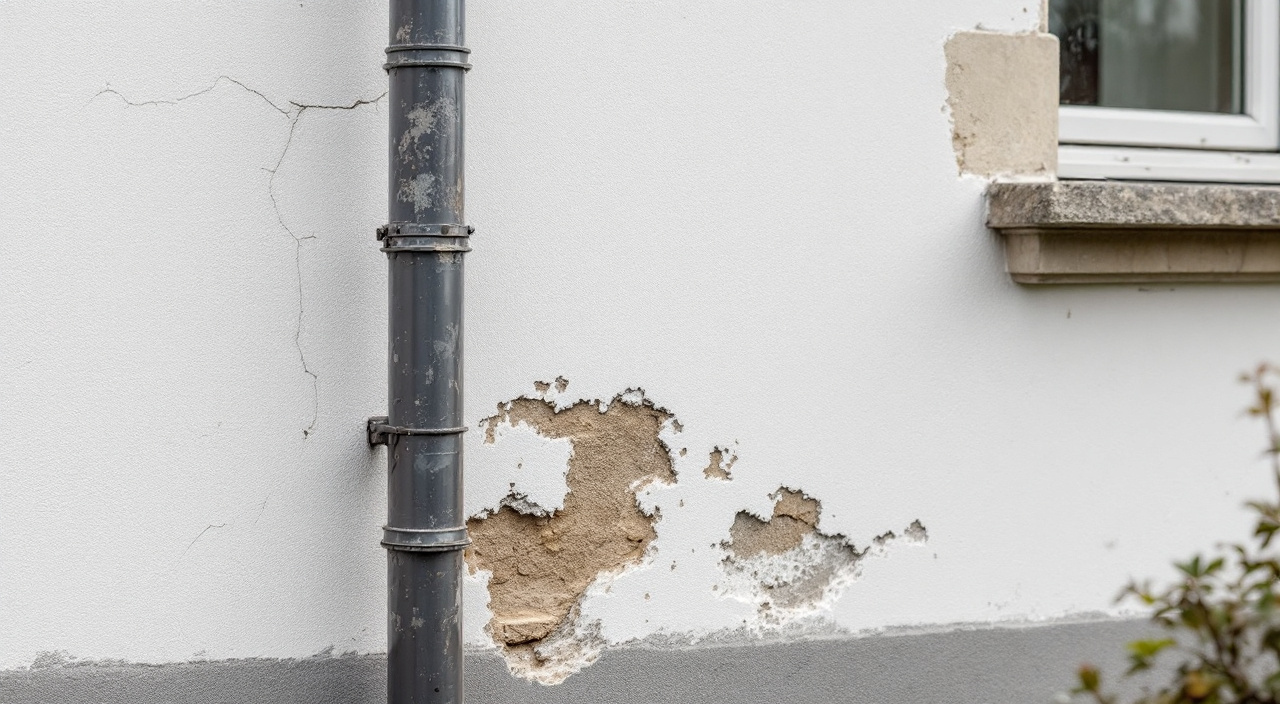

Façade enduite un an après réception, micro-fissures et décollement localisé près d'un tableau de fenêtre
Les désordres d'un enduit neuf se révèlent au fil des saisons : c'est l'objet même de l'année de parfait achèvement.

La garantie de parfait achèvement oblige l'entreprise qui a réalisé le ravalement à reprendre, pendant un an à compter de la réception des travaux, tous les désordres que vous lui signalez par écrit. Aucun seuil de gravité n'est exigé : un faïençage sur deux mètres carrés, une teinte qui n'est pas celle du marché, un joint de fenêtre bâclé, une descente d'eau mal remontée relèvent de cette garantie au même titre qu'un décollement d'enduit. C'est ce qui la distingue de la décennale, qui ne joue que sur des dommages graves, et de la biennale, qui ne vise que les équipements.

Pour la déclencher, il n'y a rien à demander à un assureur : elle pèse directement sur l'entreprise, au titre du contrat. Vous lui adressez une lettre recommandée avec accusé de réception qui décrit chaque désordre, sa localisation sur la façade, et la date de réception dont part le délai. Vous convenez ensuite d'un délai de reprise. S'il n'est pas tenu, une mise en demeure ouvre la possibilité de faire exécuter les travaux par une autre entreprise, aux frais et risques de celle qui n'est pas revenue. Tout, dans ce mécanisme, repose sur deux choses : un procès-verbal de réception daté, et des écrits envoyés avant l'échéance de l'année.

Une garantie d'un an qui part de la réception

Le point de départ n'est ni la fin du chantier, ni le démontage de l'échafaudage, ni le paiement du solde. C'est la réception : l'acte par lequel le maître d'ouvrage déclare accepter l'ouvrage, avec ou sans réserves. Tant qu'elle n'a pas eu lieu, aucune des garanties légales ne court, et vous restez dans le régime de la responsabilité contractuelle de droit commun, où c'est à vous de démontrer que l'entreprise n'a pas fait ce qu'elle devait. Après elle, l'horloge tourne — et elle tourne vite.

Cette bascule explique pourquoi la réception est l'acte le plus important d'un chantier de façade. Elle se prépare, elle se constate par un procès-verbal signé, et elle se date. Le sujet est développé dans la réception des travaux ; on retient ici seulement ce qui commande la suite : sans date de réception établie, l'année de parfait achèvement est indéfendable, dans un sens comme dans l'autre.

Réception avec ou sans réserves : le point de départ ne change pas

Une réception assortie de réserves reste une réception. Le délai d'un an part du même jour que si le procès-verbal avait été signé sans observation. La différence tient à ce que le document contient : les réserves sont la liste, arrêtée ce jour-là, de ce que vous refusez d'accepter en l'état. L'entreprise doit les lever, c'est-à-dire exécuter les reprises correspondantes, dans le délai convenu.

La levée des réserves se constate elle aussi par écrit. Un procès-verbal de levée, ou une mention datée et signée sur le procès-verbal initial, évite la discussion classique de fin d'année : l'entreprise soutient être passée, vous soutenez que le point n'a jamais été repris, et plus personne ne sait ce qui a été fait. Chaque réserve levée doit pouvoir se pointer ligne à ligne.

Ce qu'un désordre apparent non réservé devient

C'est le piège le plus coûteux de la réception. Un défaut visible le jour de la visite, que vous ne portez pas en réserve, est en principe couvert par l'acceptation de l'ouvrage : vous avez accepté le travail tel qu'il se présentait. La garantie de parfait achèvement prend le relais pour les désordres réservés et pour ceux qui apparaissent ensuite — pas pour ceux que vous aviez sous les yeux et que vous avez laissés passer.

D'où une règle simple : le jour de la réception, on réserve large. Une réserve inutile se lève en dix minutes ; un défaut apparent oublié ne se rattrape pas facilement. Faites le tour de la façade avec le devis en main, à distance et de près, sur chaque orientation, et comparez ce qui a été fait à ce qui a été commandé. Les projections sur les vitrages, les traces sur les appuis, les seuils, les raccords aux menuiseries, les grilles d'aération et les descentes d'eau sont les postes qu'on oublie parce qu'ils ne sont pas « la façade ».

Ce qu'elle couvre : tout désordre, sans seuil de gravité

La garantie de parfait achèvement n'a pas de condition d'importance. C'est ce qui en fait l'outil le plus large de l'année qui suit un ravalement, et le plus mal utilisé. Là où la décennale impose de démontrer que le dommage compromet la solidité de l'ouvrage ou le rend impropre à sa destination, la garantie de parfait achèvement se contente d'un écart : quelque chose ne correspond pas à ce qui a été commandé, ou ne se comporte pas comme un ouvrage correctement exécuté.

Elle couvre aussi bien les malfaçons que les non-conformités au marché. Un enduit conforme aux règles de l'art mais posé dans une autre finition que celle inscrite au devis reste un désordre au sens de cette garantie : ce n'est pas ce qui a été vendu. La même logique vaut pour une teinte, une épaisseur, un traitement de soubassement, un nombre de couches, un mode d'application.

Les reprises typiques après un ravalement

Sur un chantier de façade, l'année de parfait achèvement sert surtout à faire revenir l'entreprise sur des points de ce genre :

  • faïençage, microfissuration ou fissuration de retrait apparus dans les premiers mois sur l'enduit neuf ;
  • écaillage, cloquage ou farinage d'une peinture de façade, décollement localisé d'un enduit ou d'un système d'isolation ;
  • différences d'aspect : reprises visibles, raccords de lés, écarts de teinte entre deux zones, coulures, traces de reprise de travail interrompu ;
  • finitions périphériques : joints d'étanchéité aux menuiseries, arrêts d'enduit sur appuis et seuils, bavettes, larmiers, gouttières et descentes d'eau mal reposées ;
  • éléments remis en place de travers : coffrets, câbles, plaques, numéros, grilles de ventilation obstruées ou non rétablies ;
  • dégâts collatéraux du chantier : vitrages, terrasses, plantations, portail, muret abîmés pendant l'intervention ;
  • nettoyage et remise en état du terrain, si le marché le prévoit.

Aucun de ces points ne relèverait de la décennale. Presque tous relèvent de la garantie de parfait achèvement, à condition d'être signalés dans l'année.

Ce qui reste dehors : usure normale et usage

La garantie ne s'étend pas aux travaux nécessaires pour remédier aux effets de l'usure normale ou de l'usage. C'est la limite posée par le texte, et elle est plus étroite qu'on ne le croit sur un ouvrage d'un an. Une façade neuve ne s'use pas en douze mois. En pratique, l'exception sert à écarter deux catégories : les dégradations que vous ou un tiers avez causées après la réception, et l'encrassement normal d'une paroi exposée.

Sont également hors champ les désordres qui ne viennent pas des travaux : un défaut structurel préexistant que le ravalement n'avait pas mission de traiter, un mouvement de terrain, un sinistre climatique survenu depuis. La frontière n'est pas toujours nette — une fissure qui traverse l'enduit neuf peut venir de l'enduit comme du mur — et c'est précisément le genre de cas où l'entreprise conteste. La discussion se règle alors dans l'ordre habituel d'un litige de façade : le constat d'abord, la qualification ensuite, la sommation en dernier.

Parfait achèvement, biennale, décennale : trois garanties à ne pas confondre

Les trois garanties légales partent toutes de la réception et se distinguent par leur durée, leur objet et la condition de gravité qu'elles imposent.

La garantie de parfait achèvement dure un an. Elle vise tous les désordres, sans distinction de nature ni d'importance, dès lors qu'ils ont été réservés à la réception ou dénoncés par écrit pendant l'année. Elle est due par l'entreprise qui a exécuté les travaux, en vertu du contrat qui vous lie à elle.

La garantie de bon fonctionnement, dite biennale, dure deux ans et ne concerne que les éléments d'équipement dissociables de l'ouvrage — ce qui, sur une façade, désigne un ensemble limité de composants détaillé dans garantie biennale : les équipements de façade.

La garantie décennale dure dix ans et ne joue que sur les dommages qui compromettent la solidité de l'ouvrage ou qui le rendent impropre à sa destination — typiquement, sur un ravalement, des infiltrations traversantes ou un décollement généralisé. Son périmètre exact, souvent surestimé, est traité dans la garantie décennale sur un ravalement.

Ces trois régimes ne s'excluent pas : un même désordre grave apparu dans les douze premiers mois peut relever à la fois de la garantie de parfait achèvement et de la décennale. Vous n'avez pas à choisir entre elles, et il est souvent plus rapide de faire jouer la première, qui n'exige aucune démonstration de gravité, tout en conservant la seconde en réserve si l'entreprise ne répond pas.

Qui doit la reprise, et ce qui se passe si l'entreprise a disparu

L'obligation pèse sur l'entrepreneur avec lequel vous avez contracté, et sur lui seul. Ce n'est pas une garantie d'assurance : il n'existe pas d'assurance obligatoire de parfait achèvement, et vous ne pouvez pas vous adresser directement à un assureur pour un faïençage ou une teinte non conforme. Cette différence de nature commande tout le reste. Une garantie couverte par une assurance survit à la défaillance de l'entreprise ; une garantie purement contractuelle, non.

Si l'entreprise a sous-traité, le sous-traitant ne vous doit rien directement : il répond devant l'entreprise principale, qui reste votre seul interlocuteur. Rien ne vous empêche d'accepter que le sous-traitant revienne exécuter la reprise, mais l'engagement que vous faites valoir reste celui du titulaire du marché. C'est aussi pour cela qu'il faut savoir, avant la signature, si le marché sera sous-traité et à qui.

Si l'entreprise est en liquidation, a cessé son activité ou ne répond plus, la garantie de parfait achèvement perd l'essentiel de sa valeur pratique : il n'y a plus de débiteur solvable pour exécuter la reprise. C'est là que deux sécurités prises en amont produisent leur effet. La retenue de garantie, conservée pendant un an précisément parce qu'elle recouvre la durée de cette garantie, permet de financer une reprise par un tiers ; son fonctionnement et sa restitution sont décrits dans la retenue de garantie. Et si le désordre est de nature décennale, l'assurance dommages-ouvrage peut, dans certaines conditions et après une mise en demeure restée sans effet, intervenir avant même la fin de l'année.

Déclencher la garantie par écrit : ce que la lettre doit contenir

Un appel téléphonique ne déclenche rien. Un message qui dit « il y a des fissures, passez voir » ne déclenche pas grand-chose non plus. Ce qui fait courir la garantie, c'est une dénonciation écrite, datée, qui identifie les désordres avec assez de précision pour que l'entreprise sache ce qu'on lui demande de reprendre — et pour que vous puissiez prouver, un an plus tard, que vous l'aviez demandé à temps.

La lettre recommandée avec accusé de réception est le format à retenir, non parce qu'un texte l'imposerait pour cette garantie, mais parce que l'accusé de réception donne une date certaine à l'envoi. Une lettre remise en main propre contre décharge signée fait le même office. Un courriel a une valeur probatoire plus faible mais réelle : à défaut de recommandé, il vaut infiniment mieux que rien, et il se double utilement d'un envoi papier.

Le contenu utile d'une lettre de dénonciation

Une bonne lettre tient sur une page et contient toujours les mêmes éléments :

  • l'identification du chantier : adresse, nature des travaux, référence du devis ou du marché ;
  • la date de la réception et la mention du procès-verbal, avec la précision qu'elle a eu lieu avec ou sans réserves ;
  • la liste numérotée des désordres, un par ligne, chacun localisé sans ambiguïté : façade concernée, niveau, repère par rapport à une ouverture ou à un angle ;
  • ce que vous constatez, en termes factuels : « décollement de l'enduit sur environ un mètre carré », et non « travail bâclé » ;
  • des photographies datées annexées, avec un plan large qui situe et un plan serré qui montre ;
  • la demande explicite : la reprise au titre de la garantie de parfait achèvement ;
  • une proposition de délai et une proposition de date de visite.

Conservez une copie complète, l'avis de réception, et les photographies dans leur fichier d'origine. Sur une année, ce dossier vaut plus que tous les échanges verbaux réunis.

Fixer un délai, puis mettre en demeure

Le délai d'exécution des reprises se fixe d'un commun accord entre le maître d'ouvrage et l'entreprise. Rien n'oblige à un délai type : il dépend de la nature du désordre, de l'accès, de la saison. Une reprise d'enduit ne se fait pas par gel ni par forte chaleur, et une entreprise qui explique attendre des conditions correctes ne se dérobe pas nécessairement — encore faut-il que cet accord soit écrit et daté.

À défaut d'accord, ou si le délai convenu passe sans reprise, l'étape suivante est la mise en demeure. C'est une lettre recommandée qui rappelle la dénonciation précédente, constate l'absence d'exécution, et fixe un dernier délai raisonnable en annonçant ce qui se passera ensuite. Elle n'est pas une formalité de style : c'est elle qui ouvre la suite du mécanisme.

Si l'entreprise ne revient pas : l'exécution aux frais et risques

Lorsque la mise en demeure reste infructueuse, les travaux de reprise peuvent être exécutés par une autre entreprise, aux frais et risques de l'entrepreneur défaillant. C'est le levier propre à cette garantie, et il est puissant : vous ne restez pas prisonnier d'une entreprise qui ne revient pas.

Il se manie avec méthode, car la charge finale du coût se discutera. Avant de faire intervenir un tiers, faites constater l'état de la façade — par un constat d'huissier de justice, ou à défaut par un dossier photographique complet et daté, doublé du devis détaillé de l'entreprise appelée en remplacement. Sans cet état des lieux, l'entrepreneur défaillant contestera l'étendue des reprises, leur nécessité et leur prix, et vous n'aurez plus de façade d'origine à montrer.

La question du coût mérite d'être posée franchement : aucun montant ne peut être annoncé à l'avance pour une reprise de ce type. Une reprise ponctuelle d'enduit, une remise en peinture d'une façade entière ou le remplacement d'un système collé n'ont aucune commune mesure, et le prix dépend de la surface effectivement traitée, de l'accès, du moyen d'élévation nécessaire, de la préparation du support et de la compatibilité du produit d'origine. Le seul chiffre utilisable est celui d'un devis détaillé, poste par poste, obtenu sur votre chantier — et c'est aussi celui que vous produirez à l'appui de votre demande de remboursement.

Si l'entreprise conteste devoir la reprise, ou si le désordre appelle un avis technique, la voie de l'expertise est ouverte, éventuellement en référé, avant toute procédure au fond. Une demande d'expertise formée avant l'échéance de l'année vaut par ailleurs manifestation claire de ce que vous n'avez pas laissé passer le délai.

Le calendrier de l'année : ce qu'il faut avoir fait avant l'échéance

L'année de parfait achèvement se joue en trois temps, et le troisième est celui qu'on manque.

Au moment de la réception, on établit et on conserve le procès-verbal daté, on y porte toutes les réserves, et on note dans un agenda la date anniversaire. C'est cette date qui commande la retenue de garantie comme la fin de la garantie.

Pendant l'année, on regarde la façade autrement qu'en passant : après le premier hiver, après le premier épisode de pluie battante, après les premières fortes chaleurs. Les désordres d'un enduit neuf se révèlent au fil des cycles, pas la semaine suivante. Chaque constat se dénonce par écrit au fur et à mesure, sans attendre d'en avoir accumulé plusieurs : une dénonciation datée du sixième mois est plus solide que trois désordres regroupés dans une lettre envoyée le dernier jour.

Dans les dernières semaines, on fait le point : les réserves ont-elles toutes été levées, et cette levée est-elle écrite ? Les désordres signalés ont-ils été repris ? Reste-t-il un point non traité qui doit être dénoncé avant l'échéance ? Une lettre envoyée l'avant-veille du terme reste dans le délai ; une lettre envoyée le surlendemain n'y est plus, et il faudra alors se placer sur un autre fondement, avec des conditions plus exigeantes. L'articulation générale des délais qui courent après un chantier est reprise dans combien de temps pour agir.

Questions fréquentes

La garantie de parfait achèvement couvre-t-elle une fissure apparue au huitième mois ?

Oui, si elle est signalée par écrit avant l'expiration de l'année. La date qui compte est celle de la dénonciation, pas celle de la reprise : une fissure dénoncée au onzième mois reste couverte même si les travaux de reprise interviennent après. En revanche, une fissure constatée pendant l'année mais jamais signalée par écrit devra ensuite être rattachée à un autre fondement, ce qui suppose de démontrer davantage.

Peut-on refuser de payer le solde tant que les reprises ne sont pas faites ?

Le paiement du solde et la garantie de parfait achèvement sont deux choses distinctes. Le mécanisme prévu par le marché pour couvrir cette période est la retenue de garantie : une fraction du prix conservée pendant un an, ou remplacée par une caution bancaire. Suspendre de sa propre initiative le paiement de l'ensemble du solde en dehors de ce cadre expose à un litige sur le paiement, qui vient se superposer au litige sur les désordres. Mieux vaut appliquer la retenue prévue et dénoncer les désordres dans les formes.

Une entreprise peut-elle limiter cette garantie dans ses conditions générales ?

Non. Les clauses qui excluent ou limitent les garanties légales de construction sont réputées non écrites : elles ne produisent aucun effet, même signées. Une mention du type « garantie limitée à trois mois sur l'enduit » ou « les micro-fissures ne sont pas garanties » ne réduit pas l'obligation légale d'un an. Elle a en revanche une valeur d'indice sur la façon dont l'entreprise conçoit son après-vente, ce qui se repère avant la signature.

Que faire si l'entreprise revient, reprend, et que le désordre réapparaît ?

Une reprise mal faite est elle-même un désordre. Elle se dénonce comme la première fois, par écrit, en rappelant l'historique complet : dénonciation initiale, intervention, date, résultat. Une répétition documentée pèse lourd si le dossier va plus loin, car elle établit que l'entreprise a été mise en mesure de reprendre et n'y est pas parvenue. Si l'échéance de l'année approche, la nouvelle dénonciation doit partir immédiatement.

La garantie suit-elle le logement en cas de vente pendant l'année ?

Les garanties légales attachées à l'ouvrage bénéficient aux propriétaires successifs : l'acquéreur peut s'en prévaloir pour le temps qui reste à courir. Encore faut-il qu'il dispose des pièces — procès-verbal de réception, devis, marché, correspondances — sans lesquelles il ne peut ni dater le délai ni caractériser les désordres. À la vente, ces documents se transmettent avec le dossier du bien, au même titre que les diagnostics.

  • Classé sous

Une erreur dans cet article ?

Les rectificatifs sont publiés sur l'article lui-même, datés, avec la formulation d'origine conservée au-dessus. Décrivez ce qui vous paraît faux : quelqu'un lit chaque message à la main.
